结网安置房项目
总建筑面积204268.24㎡,地上建筑面积151760.77㎡,地下建筑面积52507.47㎡;地下室层数:1层。总计14栋建筑,其中13栋高层住宅(楼层数21-26层)、1栋低层(4层)和附属裙楼(含物业用房、社区用房等配套用房)、地下室、配套道路、绿化、弱电等附属工程,主要为50㎡、80㎡、120㎡户型;总计1668户,其中50平方492户,80平方768户,120平方408户。 建安费用(概算):72759.66万元。
项目概况
BIM咨询内容

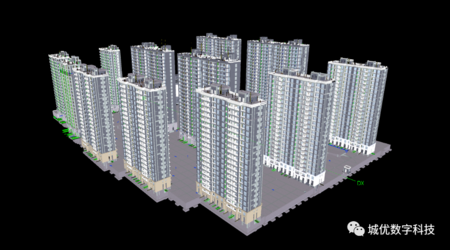

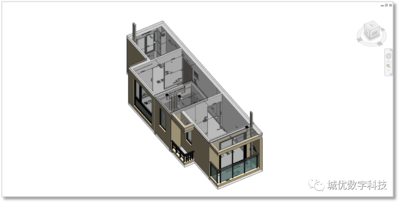

BIM全专业模型建造
BIM虚拟仿真漫游
BIM综合检测

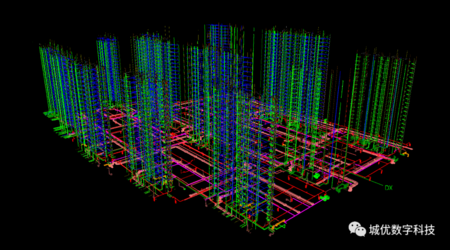

机电管线综合优化
样板先行
图面分析
碰撞分析

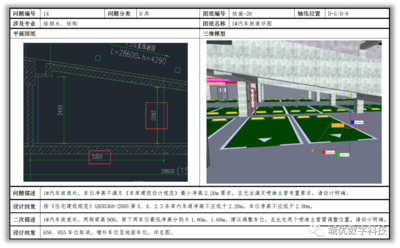

净高分析
建立BIM各阶段不同深度等级模型、BIM各专业各楼层模型 、BIM综合协调模型。
利用 BIM 软件模拟建筑物的三维空间,通过漫游、 动画的形式,及时发现不易察觉的设计缺陷或问题,减少由于事先规划不周全而造成的损失,有利于设计与管理人员对设计方案进行辅助设计与方案评审,促进工程项目的规划、设计、投标、报批与管理。
专业检测——建模的过程同时也是一次全面的“三维审图”过程,可以查核设计中存在的错误、遗漏、缺失,以及违反现行规范和强制条文的问题。

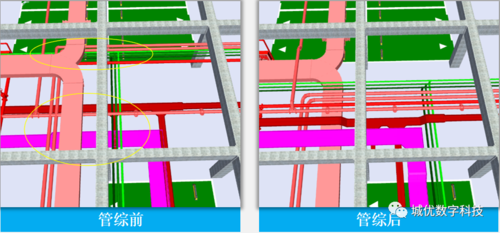

根据冲突检测及管线综合的基本原则,使用 BIM 软件等手段,检查发现建筑信息模型中机电管线的冲突和碰撞,提出优化方案。

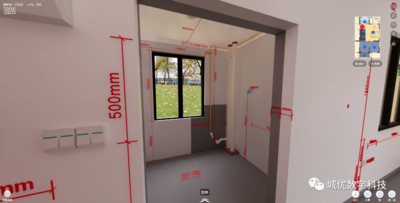

通过对样板间的模型建立,明确装修阶段各细部位置尺寸及施工方案,提高施工效率。
碰撞检测——整合各专业信息模型,通过计算机按一定规则对各专业进行全面碰撞检测,解决所有碰撞、净高、安装维修空间问题 。
优化建议——基于三维模型,更为直观的发现项目中存在的不足及可以做的更好之处并及时提出优化方案供各方参考。
应用成果

发现的图面问题共计172个,通过图纸交底后全部回复解决。在提高施工图质量的同时又让现场施工人员更清晰的了解设计意图。

发现的碰撞问题共计42个,通过图纸交底后全部回复解决。优化工作前置,避免后期变更和返工,提升工程进度。
发现的净高问题共计6个,通过图纸交底后全部回复解决。避免各专业图纸单独设计容易忽视专业间相互协调的空间关系,造成施工后期需要进行变更拆改。
管线综合优化共计55处,解决大部分机电碰撞问题。

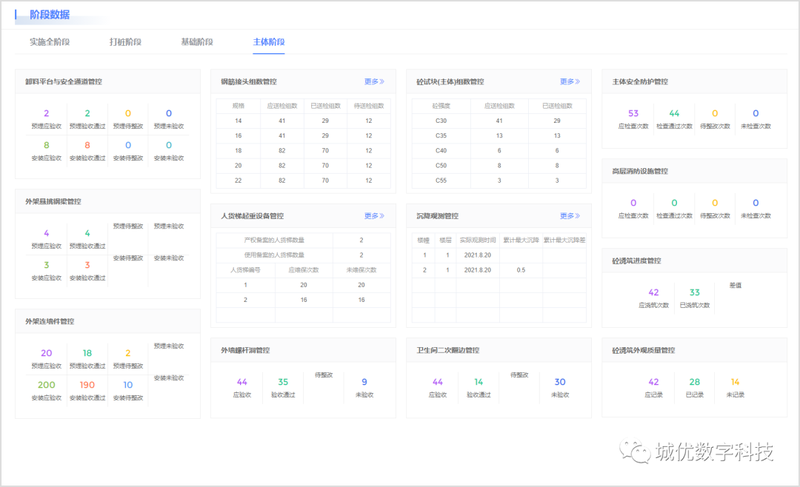

项目级数字管理平台
      项目级数字管理平台,将项目管理工作以清单的方式,结合BIM建筑模型和大数据分析,对清单管理的成效做好评判与预警,从而逐步形成了“工作清单化、过程数控化、绩效量评化、风险预警化”的工作程序。

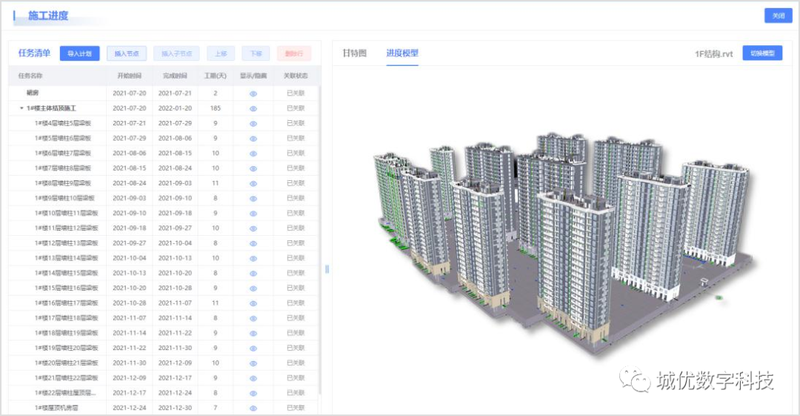

     结网安置房项目原计划于2021年12月30日竣工,开工后进度控制偏差较大,无法精准判定总进度偏差情况,项目管理一度存在进度问题,通过数字化平台的进度管控,对每个进度节点进行实时管控,将工程项目的总控进度计划分解为年度、季度、月度和周进度计划,通过数字化平台进行无缝链接,即时发现偏差,及时调整修正,尤其突出了各管理节点的协同与合作,严密契合数字化平台的要求,最终使工程项目提前5个月竣工,受到了建设单位、各级行业主管部门的高度评价。为安置群众提供一个美好宜居环境,真正做到上为政府分忧,下为百姓解难!
快速导航 首页                                                       服务                            案例                            关于
联系方式

手机号码:156 0662 2188 联系邮箱:wesleyguan@foxmail.com 联系QQ:412438020 联系地址:浙江省杭州市临平区华元欢乐城20F
定制开发案例
信息化监理案例
三维建模案例
